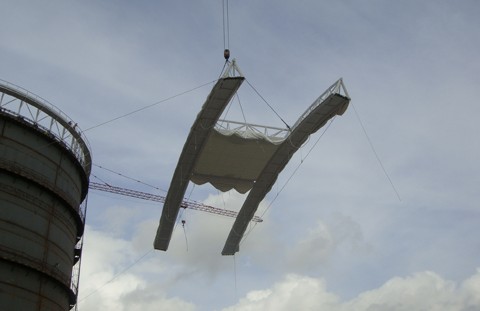

    三門核電1號機組臨時頂蓋主桁架順利完成吊裝



        近日,三門核電1號機組臨時頂蓋主桁架順利完成吊裝。隨著主桁架就位,臨時頂蓋全部鋼結構整體完成就位。


        臨時頂蓋共分為環形桁架和主桁架兩部分。環形桁架共分8片,分別于6月18日,22日,25日,26日,27日完成運輸?shù)跹b工作,最重一片7噸。主桁架部分重41.2噸,整體安裝高度約53米。


        臨時頂蓋施工的主要難點在于其全部采用鋼結構焊接而成,體積大、跨度大、工期緊。運輸、吊裝過程中須加強變形控制措施,并確保環形桁架與筒體四環的對接,環形桁架與主桁架的精確對接。


        在臨時頂蓋的現場吊裝及前期準備工作中,三門SPMO施工部吊裝團隊積極組織相關部門探討方案、協調解決現場問題、加班加點監管現場運輸?shù)跹b作業,確保了臨時頂蓋的順利吊裝就位。


        臨時頂蓋工作于今年5月份在現場組裝完成。用于核島頂封頭就位前島內主設備的遮風避雨等保護工作。
